부흥의 발자취

1. 미야기현 지진 재해 부흥계획(2011년 10월 수립)의 개요

(1) 수립 취지

 미야기현에서는 2011년 3월 11일 발생한 동일본 대지진으로 막대한 피해를 입은 우리 현의 향후 10년간의 부흥의 길을 제시하기 위해 ‘미야기현 지진 부흥 계획’을 수립했습니다. 부흥을 이루기 위해서는 기존과는 다른 새로운 제도 설계와 방식의 도입이 필수적이기 때문에, 미야기현 지진 재해 부흥계획은 ‘제안형’의 계획으로 되어 있습니다.

(2) 기본 이념

1. 재해에 강하며 안심하고 살 수 있는 도시 조성
2. 현민 한 사람 한 사람이 부흥의 주체가 되어 총력을 결집한 부흥
3. ‘복구’에 그치지 않는 근본적인 ‘재구축’
4. 현대사회의 과제를 해결하는 선진적인 지역 조성
5. 파괴적인 피해로부터의 부흥 모델 구축

(3) 기본적인 생각

1. 계획 기간

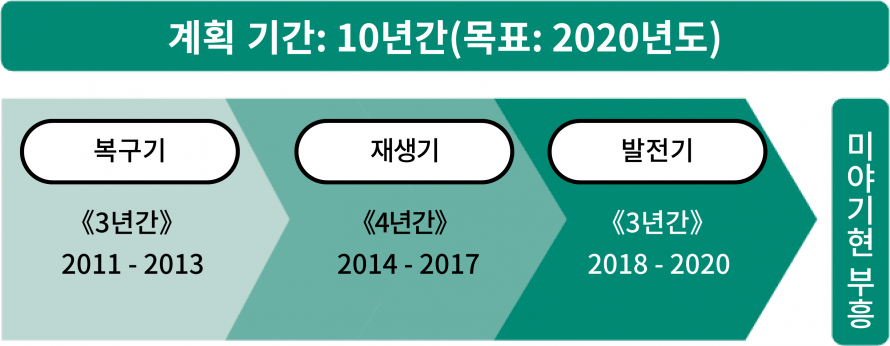

계획 기간 부흥을 달성하기까지의 기간을 대략 10년으로 하여 2020년도를 부흥의 목표로 정하고, 그 계획 기간을 이재민 지원을 중심으로 생활 기반과 공공시설을 복구하는 ‘복구기’, 직접적인 이재민뿐만 아니라 지진의 영향으로 생활과 사업 등에 지장을 초래한 주민들에 대한 지원을 더욱 확충하고, 우리 현의 재생을 위한 인프라 정비 등을 강화하는 ‘재생기’, 현정의 발전을 위해 전략적 대응을 추진하는 ‘발전기’의 3기로 구분합니다.

2. 부흥의 주체

부흥의 주체 현민 한 사람 한 사람이 부흥의 주체이며, 다양한 활동 주체가 서로 손잡고 사람과 사람의 관계인 ‘연대’를 중심으로 부흥을 위해 노력하는 것이 필요합니다.
 행정은 부흥을 위해 민간을 비롯한 다양한 주체가 추진하는 활동을 전폭적으로 지원하는 체제를 구축합니다.

3. 대상 지역

 현내 전 지역을 계획 대상으로 합니다. 특히 연안 도시 및 마을을 중점적인 추진 대상으로 합니다.

4. 진행 관리

PDCA 사이클(Plan, Dd, Check, Act)의 관리 기법을 통해 사업의 달성 상황 등을 평가하고, 그 결과를 구체적인 부흥 활동에 반영합니다. 또한, 사회 및 정세 변화 등에 대응할 수 있도록 필요에 따라 계획을 재검토하고 있습니다.

(4) 부흥의 포인트

 복구에 그치지 않고 근본적인 ‘재구축’과 선진적인 지역 조성이 필요했으므로, 아래 10가지 항목을 부흥의 포인트로 하고, 이를 실현하기 위해 국가에 제안 및 요청하는 한편, 현민 및 시정촌과 함께 노력해 왔습니다.

1. 재해에 강한 도시 조성 미야기 모델 구축

 고지대 이전, 직주분리, 다중 방어를 통한 대형 쓰나미에 대한 대책, 안전한 피난처와 피난 경로 확보, 도시 조성 지원, 지역 만들기 프로세스 확립, ‘생명의 길’이 될 도로 정비 촉진

2. 수산현 미야기의 부흥

 수산업 집약 지역, 어업 거점의 집약 재편, 새로운 경영 형태의 도입, 경쟁력과 매력 있는 수산업 형성

3. 선진적인 농림업 구축

 새로운 시대의 농업 및 농촌 모델 구축, 민간투자를 활용한 농업 비즈니스 진흥 지원, 녹지·공원화 등 완충지대 설정, 목재산업의 조기 재건 및 활력 있는 임업의 재생

4. 제조업의 조기 부흥을 통한 ‘부유한 현 미야기 실현’

 조기에 사업을 재개하기 위한 환경 정비, 사업을 지속할 수 있도록 뒷받침하는 물류 기반의 강화, 자동차 관련 산업 등 추가적인 진흥 및 기업 유치 전개, 차세대를 책임지는 새로운 산업의 집약과 진흥, 글로벌 산업 영역의 창출 및 글로벌 비즈니스 전개, 새로운 산업 진흥 등을 통한 고용 기회 창출

5. 다양한 매력을 가진 미야기의 관광 재생

 정확한 관광 정보 제공, 관광객의 편의성과 안전, 안심을 확보하는 광역 교통망의 구축, 민관 연계에 의한 센다이·미야기 데스티네이션 캠페인 전개, MICE(국제회의 등) 유치, 광역 관광 루트 재구축, 지진 재해에 대한 학습 및 연수를 목적으로 하는 여행의 유치

6. 지역을 포괄하는 보건·의료·복지의 재구축

보건의료 복지시설의 적정한 배치와 기능의 연계, ICT(정보통신기술)를 활용한 의료연계 구축, 이재민 돌봄 체계 강화

7. 신재생 에너지를 활용한 에코타운 형성

친환경 도시 조성 추진, 스마트 그리드 및 열병합을 통한 선진적인 지역 만들기, 복구 주택 전 세대에 태양광 발전 정비

8. 재해에 강한 현토, 국토 조성 추진

내재해성이 높은 라이프 라인·물류 시스템 구축, 방재체제 재구축, 도호쿠 지방의 위기관리 대체 기능 정비, ‘(가칭)동일본 대지진 메모리얼 공원’ 정비

9. 미래를 짊어질 인재 육성

충실한 심리 케어 및 방재 교육, ‘고코로자시(志, 뜻) 교육’의 추진, 미야기의 부흥을 담당할 산업 인재 육성, 젊은 세대의 부흥 활동 참여 촉진

10. 부흥을 뒷받침하는 재원, 제도, 연계 체제의 구축

필요한 재원 확보, 민간 활력 도입, ‘동일본 부흥 특구’ 창설, 피해 현 및 피해 시정촌의 경계를 넘어선 연계, 부흥 및 지역재생을 선도하는 학계·연구기관 및 싱크탱크 등과의 연계

(5) 연안 도시 및 마을, 현 전체의 부흥 이미지

연안 도시 및 마을, 현 전체의 부흥 이미지

2. 신 미야기의 미래 비전(2020년 12월 수립)의 개요

(1) 수립 취지

 미야기현에서는 2020년도(레이와 2년)에 종료되는 ‘미야기의 미래 비전’, ‘미야기현 지진 재해 부흥계획’ 및 ‘미야기현 지방 창생 종합전략’에서 제시한 이념을 계승하여 하나의 계획으로 통합하는 한편, 향후 예상되는 사회 변화 등을 감안하여 장래 미야기현의 모습과 목표를 현민 여러분과 공유하여 그 실현을 위해 노력해야 할 시책을 명확히 하기 위해 ‘신 미야기의 미래 비전’을 수립했습니다.

미야기의 미래 비전

(2) 비전의 자리매김

 현정 운영의 기본 지침이며, 현의 시책과 사업 추진에 있어 중장기적 목표가 되는 것입니다.

(3) 계획기간 및 목표연도

 2021년도(레이와 3년)를 첫해로 하여 2030년도(레이와 12년)를 목표연도로 하는 10개년 비전입니다.

(4) 피해 지역의 부흥 완성을 향한 세심한 지원

 ‘신 미야기의 미래 비전’에서는, 피해 지역의 부흥 완성을 위한 상세 지원 항목으로 다음의 4가지 분야를 설정하고, 각각의 과제에 적합한 세심한 지원을 실시할 예정입니다.

지원 분야 1 생활 재건 상황에 따른 끊임없는 지원 피해자의 심리 케어, 아동과 학생의 심리 케어, 지역 커뮤니티 재생, 문화예술을 통한 마음의 회복, 지진 자녀/고아 지원 및 장학금 지원 등
지원 분야 2 회복 중인 산업 및 생업을 위한 지원 중소기업 등 복구·부흥 지원 사업 보조금, 고용 유지 및 확보, 관광 진흥, 농림수산물 판로 개척, 동쪽 해안 잔해 처리
지원 분야 3 후쿠시마 제1 원전 사고 피해 대응 원자력 재해 대응(손해배상 청구 지원, 제염 관련, 방사능 검사, 정보 제공 등)
지원 분야 4 부흥사업의 후속 조치, 성과 및 교훈의 전승 직원 확보, 재해 검증, 재해 전승 등

3. 연표

2010년도

3월

11일

동일본 대지진 발생 ‘미야기현 재해대책본부’ 설치(14시 46분)
자위대에 재해 파견 요청(15시 2분)
현 경찰본부가 경찰청에 광역 긴급원조대 등의 파견 요청(15시 4분)
제1회 재해대책본부회 회의 개최(15시 30분)
국가에 긴급소방원조대 파견 요청(15시 36분)
현내 시정촌에 재해구조법 적용 결정(17시)

지진 발생 후 행정청사 5층 현 재해대책본부 사무국 집무실 모습(15시 24분 촬영)

제1회 현 재해대책본부 회의 개최(15시 30분 촬영)

12일

DMAT(재난의료지원팀)이 모여서 의료활동을 시작(~2011년 3월 16일까지)

14일

동일본 대지진으로 인한 현내 이재민이 최대(320,885명)에 도달

15일

현내 개설된 피난소가 최대 규모(1,323개소)에 도달

18일

심리 케어 대책 회의 개최(~2011년 7월까지)

22일

연료의 안정적 공급을 목표로 도지사가 안심 선언

24일

도호쿠 자동차도로 전면 통행금지 해제

28일

미야기현이 ‘재해 폐기물 처리 기본방침’을 수립
센다이 시오가마항에 5,000kl급 대형 유조선 입항

30일

산리쿠 자동차도로 전면 복구

2011년도

4월

7일

미야기현 앞바다를 진원으로 하는 M7.1의 여진 발생

11일

‘미야기현 지진 재해 부흥 기본방침(초안)’ 공표

13일

센다이 공항에서 지진 발생 후 처음으로 국내선 임시편 취항

센다이 공항에서 지진 발생 후 처음으로 국내선 임시편 취항

14일

시오가마 수산시장에서 재해 후 첫 고기잡이(시오가마시)
‘제 1회 동일본 대지진 부흥 구상 회의’ 개최

22일

‘미야기현 재난 부흥 본부’ 설치

27일

일왕 부부가 피해지 방문(미나미산리쿠초·센다이시)

28일

현내 첫 건설형 응급 주택(프리패브) 입주 개시(시오가마시)

29일

‘재해 부흥 킥오프 데이’를 선언
도호쿠 신칸센이 전선 복구

도호쿠 신칸센이 전선 복구

5월

2일

‘제1회 미야기현 지진 재해 부흥 회의’ 개최

31일

미야기현 내 긴급소방원조대 활동 종료

6월

20일

‘동일본 대지진 부흥 기본법’ 성립

25일

‘동일본 대지진 부흥 구상 회의’에서 ‘부흥에 대한 제언’ 결정

7월

25일

센다이 공항에서 국내선 정기편 재개, 국제선 임시편도 취항

29일

국가의 동일본 대지진 부흥 기본방침 결정

8월

1일

자위대의 부흥 지원 활동 종료

자위대의 부흥 지원 활동 종료

10일

현내 최초의 업무용 가설시설(시오가마·미나토 부흥시장) 완성

9월

12일

‘도쿄전력 후쿠시마 제1 원자력발전소 사고 대책 미야기현민회의’ 설립

25일

센다이 공항 빌딩 완전 복구 및 국제선 정기편 운항 재개

10월

1일

센다이 공항 액세스 철도 전 노선 운행 재개

18일

‘미야기현 지진 재해 부흥계획’ 수립

12월

1일

미야기현 지진 재해 부흥 본부에 ‘이재민 생활지원실시본부’ 설치
‘미야기 심리 케어 센터’ 개설

9일

‘부흥청 설치법’ 성립

11일

미야기현 내 모든 라이프라인 복구(쓰나미 유출 지역 제외)

26일

건설형 응급주택(조립식) 전 세대 완성(406단지 22,095세대)

건설형 응급주택(조립식) 전 세대 완성(406단지 22,095세대)

30일

현내 모든 피난소 폐쇄

2월

10일

국가가 ‘부흥청’ 설치. 센다이시에 미야기부흥국, 이시노마키시 및 게센누마시에 지소 설치

3월

19일

‘도쿄전력 후쿠시마 제1원자력발전소 사고 피해 대책 실시계획’ 수립

26일

‘미야기현 재해대책본부’ 폐지

2012년도

4월

1일

전국 최초로 현내 공립학교에 ‘방재주임’, 거점학교에 ‘방재담당 주임교사’ 배치

7월

18일

‘미야기현 재해 공영주택 정비 지침(가이드라인)’ 수립

20일

‘신헤비타 지구 재해 시가지 복구 토지 구획정리 사업’ 사업 인가(사업 인가 제1호)(이시노마키시)

8월

5일

‘다마우라니시지구 방재 집단 이전 촉진 사업’ 기공(현내 최초)(이와누마시)

20일

JR 게센누마선이 버스 고속 교통 시스템(BRT)으로 운행 개시(게센누마시, 미나미산리쿠초, 도메시)

JR 게센누마선이 버스 고속 교통 시스템(BRT)으로 운행 개시(게센누마시, 미나미산리쿠초, 도메시)

10월

18일

‘미야기현 이재민 부흥 지원 회의’ 설치

1월

29일

게센누마 블록(게센누마 처리구) 고이즈미 지구 소각시설 가동식(현 위탁 처리 소각로 총 26기 모두 완성)

3월

25일

‘부흥 도시 조성 사업 카르테’ 발표

26일

동일본 대지진 부흥기금 교부금(쓰나미 피해 주택 재건 지원분)을 연안 15개 시정에 교부

2013년도

4월

1일

현내 첫 재해 공영주택 입주 개시(센다이시, 이시노마키시, 야마모토초)
‘미야기 진혼의 날을 정하는 조례’ 시행

26일

‘미야기현 재해 폐기물 처리 실행계획(최종판)’ 공표

5월

24일

리쿠추 해안 국립공원을 산리쿠 부흥 국립공원으로 지정

6월

20일

‘가모우자쓰코후쿠로 지구 방재 집단 이전 촉진 사업’ 준공(현내 최초)(센다이시)

8월

23일

히가시마쓰시마시 노보루에 대규모 태양광 발전소(메가솔라) 완성

9월

1일

수산업 부흥 특구를 활용한 새로운 어업 시작(이시노마키시)

수산업 부흥 특구를 활용한 새로운 어업 시작(이시노마키시)

3일

‘딸기 단지’ 완성. 생산자에게 인도(와타리초)

‘딸기 단지’ 완성. 생산자에게 인도(와타리초)

11월

3일

‘미야기현 게이초 사절선 박물관(산후안관)’ 재개관(이시노마키시)

12월

17일

‘농산어촌지역 부흥기반 종합정비사업’ 기공식(현내 첫 기공식) (이와누마시)

1월

18일

재해 폐기물 현내 소각 처리 종료

2월

25일

재해 폐기물 현외 처리 종료

3월

12일

재해폐기물 처리(현 위탁분) 종료

2014년도

4월

1일

‘개정 지진 대책 추진 조례’ 시행

25일

국가가 센다이 공항 민영화 실시 방침 결정

30일

지진 재해로 인한 현 관리 도로의 통행금지 전면 해제(이시노마키시, 오나가와초)

7월

19일

‘게센누마 바다의 도시·상어 박물관’ 그랜드 오픈(게센누마시)

9월

30일

재해 폐기물 처리 시설의 해체 철거와 용지 원상복구 및 환지 완료

10월

4일

‘와타리 온천 도리노우미(새들의 바다)’가 당일치기 온천 재개(와타리초)
교류 거점 시설 ‘기즈나포토 “와타리”’ 오픈(와타리초)

12월

6일

조반 자동차도로 중 미개통 구간인 소마~야마모토 IC와 나미에 IC~미나미소마 IC 개통(야마모토초)

14일

센세키선 리쿠젠오쓰카 ~ 리쿠젠오노 간 레일 체결식 개최(히가시마쓰시마시)

1월

8일

‘미야기현 지진 재해 유구 지식인 회의 보고서’ 제출

3월

1일

조반자동차도로 전선 개통

14〜18일

유엔 방재 세계 회의 및 퍼블릭 포럼(관련 행사) 개최(센다이시)

유엔 방재 세계 회의 및 퍼블릭 포럼(관련 행사) 개최(센다이시)

21일

JR 이시노마키선 전선 운행 재개 / ‘오나가와 부흥 거리 개장 2015 봄’ 개최(오나가와초)

2015년도

5월

30일

JR 센고쿠선 전선 운행 재개·센고쿠 도호쿠 라인 개업

JR 센고쿠선 전선 운행 재개·센고쿠 도호쿠 라인 개업

6월

15일

동일본 대지진 관련 자료를 정리한 ‘동일본 대지진 아카이브 미야기’ 공개

7월

19일

연안 6개 지구의 집단 이전지인 ‘다마우라니시 거리 개장’ 개최(이와누마시)

연안 6개 지구의 집단 이전지인 ‘다마우라니시 거리 개장’ 개최(이와누마시)

9월

1일

이시노마키시 수산물 지방도매시장 이시노마키 판매장 전면 사용 개시(이시노마키시)

이시노마키시 수산물 지방도매시장 이시노마키 판매장 전면 사용 개시(이시노마키시)

10월

4일

산리쿠 해안도로 ‘이시노마키 오나가와 IC’, ‘현도 이시노마키 오나가와 인터선’ 개통(이시노마키시)
미타조노키타 지구 거리 개장(나토리시)

11월

3일

이시노마키시 신시가지 5지구 거리 개장(이시노마키시)

12월

6일

센다이시 지하철 도자이센 개통(센다이시)

14일

‘미나미산리쿠 병원·종합케어센터 미나미산리쿠’ 개설(미나미산리쿠초)

23일

‘오나가와역 앞 상업지역’ 개업, ‘오나가와 부흥 거리 개장 2015 겨울’ 개최(오나가와초)

‘오나가와역 앞 상업지역’ 개업, ‘오나가와 부흥 거리 개장 2015 겨울’ 개최(오나가와초)

2월

13일

‘센다이 3.11 메모리얼 교류관’ 개관(센다이시)

3월

26일

센세키선 ‘이시노마키 아유미노역’ 개통(이시노마키시)

27일

산리쿠 해안도로 ‘센엔도로’ 4차선화 및 다가조 IC 개통

29일

스마트 수소충전소 정비(센다이시)와 현 관용차에 연료전지자동차(FCV) 도입

2016년도

4월

1일

미야기현 다가조 고등학교 재해과학과 신설(다가조시)
도호쿠 의과약학대학 의학부 신설(센다이시)

도호쿠 의과약과대학 의학부 신설(센다이시)
※사진 제공: 도호쿠 의과약과대학

16일

산리쿠 해안도로 ‘도메토와 IC~미타키도 IC 간’ 개통(도메시)

24일

‘이와누마시 천년 희망의 언덕 교류 센터’ 개소(이와누마시)

6월

1일

미나미산리쿠초 지방 도매시장 준공식(미나미산리쿠초)

7월

1일

센다이 공항 민영화(국가 관리 공항 민영화 제1호)

센다이 공항 민영화(국가 관리 공항 민영화 제1호)

9월

1일

이시노마키시립병원 개원(이시노마키시)

24일

아오모리 네부타모마치의 탄생을 축하하는 ‘아오이 지구 거리 개장’ 개최, (히가시마쓰시마시)

10월

1일

히가시마쓰시마시 지진 재해 부흥 전승관 개관(히가시마쓰시마시)

23일

쓰바메노모리 지구 및 신사카모토역 주변 지구에서 거리 개장(야마모토초)

28일

미야기현 닥터헬기 운항 개시(센다이시)

30일

산리쿠 해안도로 ‘미타키도 IC~시즈카와 IC 구간’ 개통(도메시, 미나미산리쿠초)

12월

10일

JR 조반센 운휴 구간 재개(소마~하마요시다 구간)(와타리마치)

1월

9일

피해를 입은 노보루 초등학교와 미야토 초등학교를 통합한 미야노모리 초등학교의 새 교사가 완공(히가시마쓰시마시)

3월

3일

‘미나미산리쿠 SANSAN 상점가’가 본설 이전 및 개업(미나미산리쿠초)

‘미나미산리쿠 SANSAN 상점가’가 본설 이전 및 개업(미나미산리쿠초)

19일

신카도노와키 지구에서 거리 개장(이시노마키시)

20일

산리쿠 해안도로 ‘시즈카와 IC~미나미산리쿠 해안 IC 구간’ 개통(미나미산리쿠초)

22일

도호쿠 최초의 상업용 수소충전소 운영 개시(센다이시)

도호쿠 최초의 상업용 수소충전소 운영 개시
(센다이시)

2017년도

4월

23일

부흥 상점가 ‘미나미산리쿠 하마레 우타쓰’ 본점 오픈(미나미산리쿠초)

부흥 상점가 ‘미나미산리쿠 하마레 우타쓰’ 본점 오픈(미나미산리쿠초)

29일

‘마쓰시마마치 이시다사와 방재 센터’ 완공

30일

‘지진 재해 유구 센다이 시립 아라하마 초등학교’ 일반 공개(센다이시)

5월

30일

오나가와초 수산물시장 복구정비 완료(오나가와초)

6월

30일

관광교류시설 ‘이시노마키 겐키이치바’ 오픈(이시노마키시)

관광교류시설 ‘이시노마키 겐키이치바’ 오픈
(이시노마키시)

7월

14일

쇼부타 지구의 해안 제방과 부흥 도로 정비 완료. 해수욕장도 정식 개장(시치가하마마치)

15일

산오레 소데하마 해수욕장이 7년 만에 개장(미나미산리쿠초)

22일

예술과 음악과 음식의 새로운 종합 축제 ‘리본 아트 페스티벌 2017’ 개최(9일 10일까지)(이시노마키시 외)

2017년 7월 22일~9월 10일: ‘리본 아트·페스티벌 2017’이 개최(이시마키시 외) ※사진의 작품은 ‘White Deer (Oshika)’ (작가: 나와 코헤이)

8월

26일

이시노마키시립 오가쓰 초중학교의 신교사 완성(이시노마키시)

9월

3일

미나미산리쿠초 시청 신청사 개청(미나미산리쿠초)

30일

‘야마모토초 방재 거점·야마시타 지역 교류 센터’ 완공

10월

1일

피해 연안 지역을 달리는 ‘도호쿠·미야기 부흥 마라톤 2017’ 개최(이와누마시, 나토리시, 와타리초)

15일

노보루가오카 지구에서 ‘거리 개장 축제’ 개최(히가시마쓰시마시)

25일

시오가마시 수산물시장 복구 정비 완료(시오가마시)

29일

신축 이전한 게센누마 시립병원 개원(게센누마시)
미야우치 지구에서 ‘거리 개장 식목제’ 개최(다가조시)

11월

5일

‘히가시마쓰시마시 동일본 대지진 부흥 기념 공원’ 완성(히가시마쓰시마시)

12월

9일

산리쿠 해안도로 ‘미나미산리쿠 해안 IC~우타쓰 IC 구간’ 개통(미나미산리쿠초)

1월

8일

히가시마쓰시마시립 나루세미라이 중학교 신교사 완공(히가시마쓰시마시)

3월

24일

둑 증축 도로 ‘다마우라 희망 라인’ 전선 개통(이와누마시)

25일

산리쿠 해안도로 ‘오타니 해안 IC~게센누마 중앙 IC 구간’ 개통(게센누마시)

31일

‘게센누마 도서관·게센누마 아동센터’ 개관(게센누마시)

2018년도

4월

1일

‘아라하마 어항 피셔리나’ 리뉴얼 오픈(와타리초)

7일

유리아게 초중 일관교육학교 완공, 개교식 개최(나토리시)

14일

‘와타리 도시공원·도리노우미 공원’ 완공, 개원식 개최(와타리초)

18일

오나가와초 ‘재해 공영 주택 정비사업’ 완료, 준공식 개최(오나가와초)

5월

31일

‘이시노마키시 방재센터’ 완공, 개소식 개최(이시노마키시)

7월

8일

‘센다이시 해안공원(이도 지구)’ 재개장(센다이시)

12일

‘시오가마시 쓰나미 방재센터’ 오픈(시오가마시)

21일

와타노하 해수욕장이 지진 후 첫 개장(이시노마키시)

8월

24일

게센누마 고요 고등학교 신교사 완공, 입교식 개최(게센누마시)

9월

8일

‘이시노마키시 가와마치 교류센터’ 준공(이시노마키시)

10월

1일

오나가와초 신청사 완공, 개청식 개최(오나가와초)

오나가와초 신청사 완공, 개청식 개최(오나가와초)

7일

미야기 올레길 ‘게센누마·가라쿠와 코스’ 개장(게센누마시)

8일

미야기 올레길 ‘오쿠마쓰시마 코스’ 오픈(히가시마쓰시마시)

미야기 올레길 ‘오쿠마쓰시마 코스’ 오픈
(히가시마쓰시마시)

18일

시즈가와만이 람사르 협약 습지로 등록(미나미산리쿠초)

2월

9일

야마모토초 농수산물 직판장 ‘야마모토 유메이치고 마을’ 오픈(야마모토초)

야마모토초 농수산물 직판장 ‘야마모토 유메이치고 마을’ 오픈(야마모토초)

16일

산리쿠 해안도로 ‘우타쓰 IC ~ 고이즈미 해안 IC 구간’ 개통(미나미산리쿠초·게센누마시)
산리쿠 해안도로 ‘모토요시쓰야 IC ~ 오타니 해안 IC 구간’ 개통(게센누마시)

3월

10일

‘게센누마시 동일본 대지진 유구·전승관’ 개관(게센누마시)

31일

현내 모든 재해 공영주택 완성

현내 모든 재해 공영주택 완성

2019년도

4월

7일

‘게센누마 오시마 대교’ 완공, 개통식 개최(게센누마시)

‘게센누마 오시마 대교’ 완공, 개통식 개최(게센누마시)

25일

‘가와마치 테라스 유리아게’ 오픈(나토리시)

‘가와마치 테라스 유리아게’ 오픈(나토리시)

5월

10일

야마모토초 신청사 완공, 개청 기념식 개최(야마모토초)

26일

유리아게 지구 거리 개장(나토리시)
나토리시 지진 재해 메모리얼 공원 개원

유리아게 지구 거리 개장(나토리시)

6월

9일

미치노쿠 시오카제 트레일 전선 개통

7월

20일

고이즈미 해수욕장이 9년 만에 개장(게센누마시)

26일

게센누마오시마에 상업시설 ‘노도카’ 오픈(게센누마시)

게센누마오시마에 상업시설 ‘노도카’ 오픈(게센누마시)

8월

2일

‘지진 재해 유구 센다이시 아라하마지구 주택 기초’ 공개 개시(센다이시)

9월

28일

미야기 올레길 ‘오사키·나루코 온천 코스’ 오픈(오사키시)

11월

30일

동부부흥도로 개통(센다이시)

동부부흥도로 개통(센다이시)

2월

24일

산리쿠 해안도로 ‘게센누마 중앙 IC~게센누마항 IC’ 개통(게센누마시)

29일

지진 재해 유구 ‘구 오나가와 파출소’ 완공식(오나가와초)

3월

21일

미야기 올레길 ‘도메 코스’ 오픈(도메시)

2020년도

5월

30일

나토리시 지진 재해 부흥 전승관(나토리시)

6월

12일

‘미야기현 수문·육갑문 자동 폐쇄 시스템’ 가동 개시

‘미야기현 수문·육갑문 자동 폐쇄 시스템’ 가동 개시

7월

18일

상업 시설 ‘나이완’ 그랜드 오픈(게센누마시)

상업 시설 ‘나이완’ 그랜드 오픈(게센누마시)

9월

10일

국도 398호 ‘우쓰미바시 다리’ 개통(이시노마키시)

국도 398호 ‘우쓰미바시 다리’ 개통(이시노마키시)

26일

‘야마모토초 지진 재해 유구 나카하마 초등학교’ 일반 공개(야마모토초)

10월

3일

‘나토리시 사이클 스포츠센터’ 그랜드 오픈(나토리시)

‘나토리시 사이클 스포츠센터’ 그랜드 오픈(나토리시)

12일

‘미나미산리쿠초 지진 재해 부흥 기념 공원’ 전체 개원(미나미산리쿠초)

25일

Peach가 LCC 최초로 ‘센다이~나하 노선’ 개설

11월

21일

산리쿠 해안도로 ‘고이즈미 해안 IC ~ 모토요시쓰야 IC 구간’ 개통(게센누마시)

12월





‘신 미야기의 미래 비전’ 수립

3월

6일

산리쿠 해안도로 ‘게센누마항 IC~가라쿠와반도 IC 구간’, ‘게센누마만 횡단교’ 개통(게센누마시)

11일

‘게센누마시 부흥 기념 공원’ 개원(게센누마시)

18일

‘JR 후르츠 파크 센다이 아라하마’ 개업(센다이시)

28일

‘이시노마키 미나미하마 쓰나미 부흥 기념 공원’ 개원(이시노마키시)
‘미치노에키 오타니카이간’ 그랜드 오픈(게센누마시)

2021년도

4월

3일

‘미치노에키 오나가와’ 개업(오나가와초)

8일

히가시마쓰시마시립 나루세오카 초등학교 신교사 완공(히가시마쓰시마시)

히가시마쓰시마시립 나루세오카 초등학교 신교사 완공(히가시마쓰시마시)

6월

6일

‘미야기 동일본 대지진 쓰나미 전승관’ 개관(이시노마키시)

19〜21일

현내 각지에서 도쿄 2020 올림픽 성화 봉송 개최

7월

16일

IBEX가 ‘센다이~에히메(마쓰야마)선’ 개설

18일

‘이시노마키시 지진 재해 유구 오카와 초등학교’ 개장(이시노마키시)

8월

19일

‘매쉬파크 오나가와’ 개장(오나가와초)

‘매쉬파크 오나가와’ 개장(오나가와초)

10월

3일

‘제40회 전국 풍요로운 바다 만들기 대회~식재료 왕국 미야기 대회~’ 개최(이시노마키시)

‘제40회 전국 풍요로운 바다 만들기 대회~식재료 왕국 미야기 대회~’ 개최(이시노마키시)

3월

30일

‘이시노마키시 지진 재해 유구 가도노와키 초등학교’ 개관식 개최(이시노마키시)

2022년도

4월

1일

‘오나가와 스타디움 공원’ 개원(오나가와초)

21일

‘아쿠아이구니스 센다이’ 오픈(센다이시)

‘아쿠아이구니스 센다이’ 오픈(센다이시)

7월

16일

오이세하마 해수욕장이 12년 만에 개장(게센누마시)

오이세하마 해수욕장이 12년 만에 개장(게센누마시)

20일

노보루 해수욕장이 12년 만에 개장(히가시마쓰시마시)

10월

1일

‘미나미산리쿠 311 메모리얼’ 개관(미나미산리쿠초)

11월

1일

‘미야기현 제정 150주년 기념행사’ 개최

‘미야기현 제정 150주년 기념행사’ 개최
